装饰工程【瓷砖铺贴】施工作业指导书

发布时间:2021-12-16 浏览:266次
一.施工条件

1.1卫生间、厨房墙面基层必须为水泥砂浆,严禁使用混合砂浆,严禁基层空鼓、起皮、脱落和过度光滑。

1.2卫生间单组份聚氨酯防水涂料施工完成、沉箱回填完成;水泥基刚性防水施工完成;厨房烟道、卫生间风道安装并挂网批荡完成且吊洞防水封堵完成。(见附图)

1.3给排水管道预埋完成且给水管道打压合格、预埋管线畅通、预埋线盒位置准确。

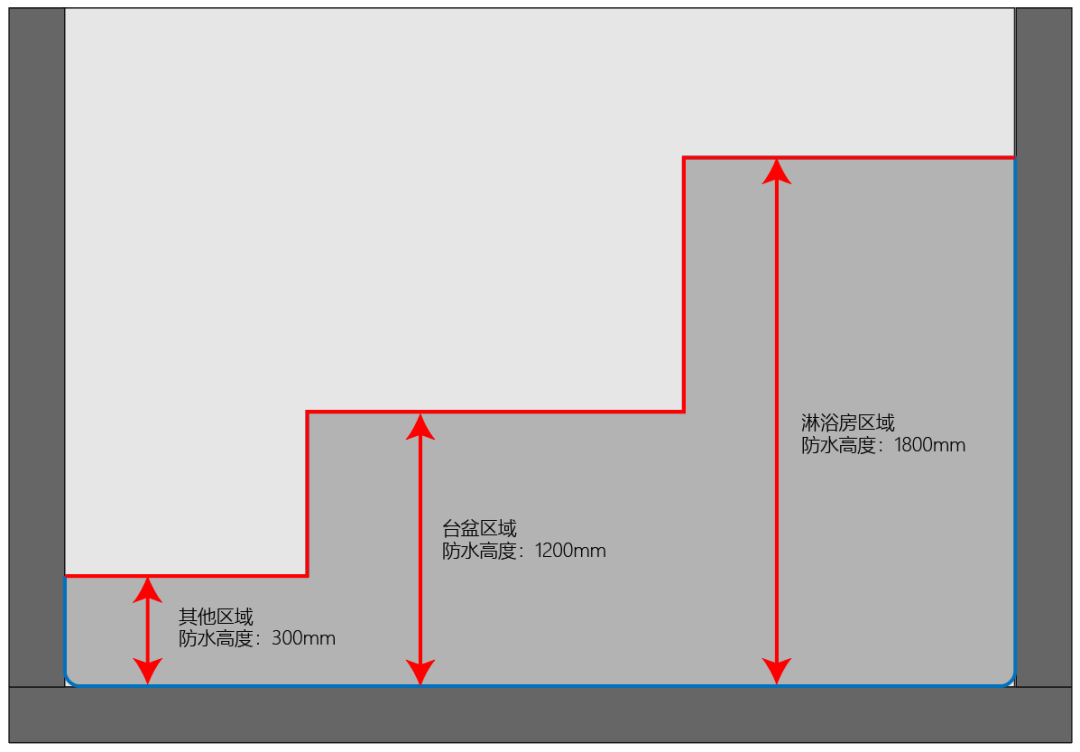

1.4为避免墙面砖铺贴大面积空鼓,要求卫生间、厨房墙面均做水泥基刚性防水,防水高度建议:参见下图(防水高度根据项目要求适当调整)再铺贴墙面砖。

二.瓷砖铺贴工艺流程

规方放线 →基层防水处理 → 墙面批砂浆找平 → 弹线分格 → 贴瓷片 → 勾缝

三.施工方法及工艺要求

3.1 铺贴之前对房间进行规方。若墙面基层垂直度和空间方正度不能满足铺贴要求时,需用1:2水泥砂浆找平,满足垂直度为3mm,方正度为3mm。

3.2在墙体立面上弹出相对面完成面定位线,要求地面方正,水泥浆的厚度为10-15mm。

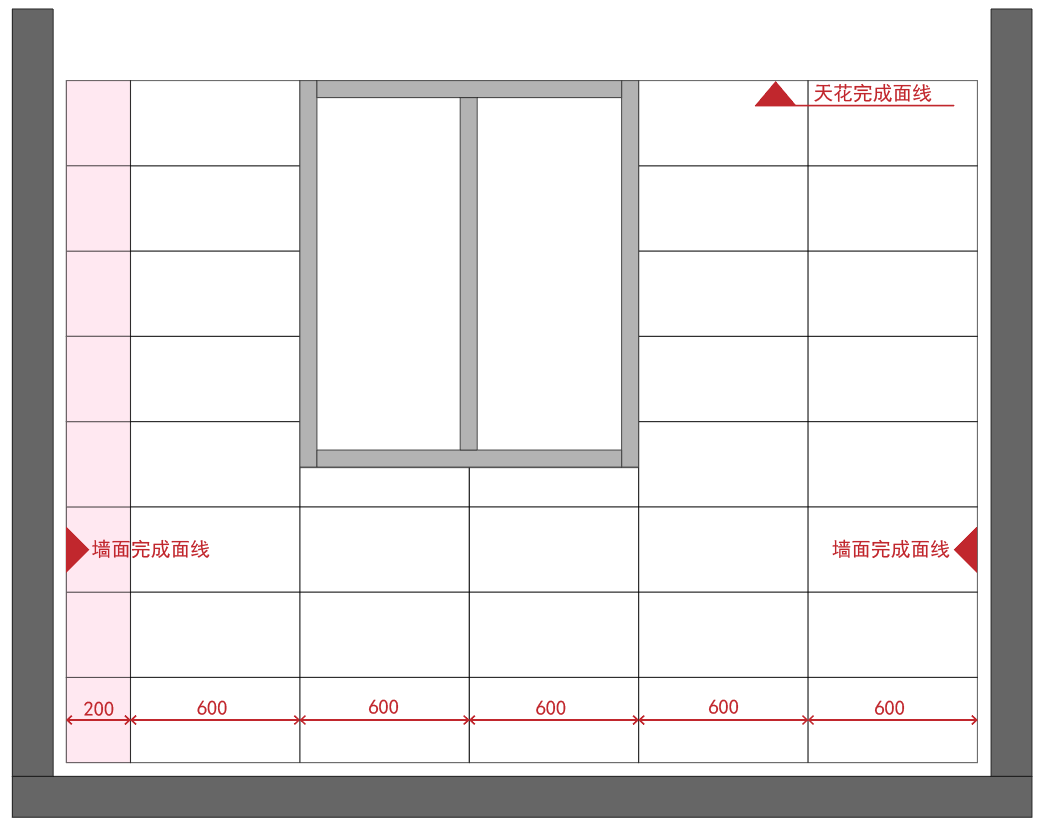

3.3 根据设计图纸和墙面门窗洞口及墙体尺寸,在同一墙面上弹分格线,充分考虑门窗洞口收边、碰角细部处理,不允许小于100mm的墙面砖出现。

  3.4 铺贴时,严禁在卫生间墙角处打钉拉控制线,破坏防水层,损伤墙内预埋冷热水管。

  3.5 铺贴前,对基层要充分湿润,冲掉浮尘,7成干即可铺贴。

  3.6 陶质面砖铺贴前用清水浸泡1小时,洗净砖背面的灰尘,阴干无明水后在砖背面刮水泥灰浆10-15mm,砖边四周泥浆饱满。

  3.7 瓷质砖不允许浸泡,铺贴前涂刷瓷砖专用界面剂

  3.8 墙面砖在铺装时,同一区域,面砖必须使用同一品牌、同一批次、同一色号,且无崩边、缺角、翘角等质量缺陷。(见附图)

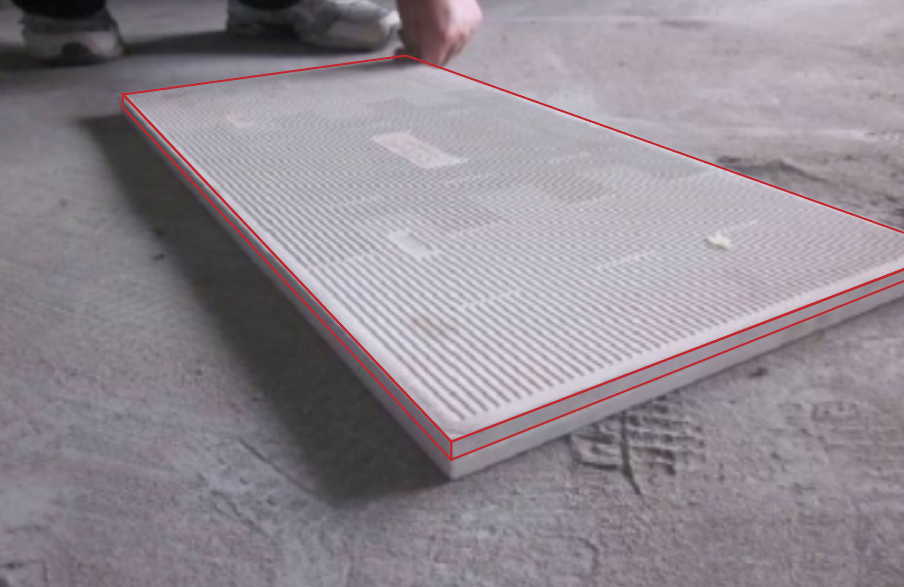

3.9 铺贴时,砖的纹理方向、颜色必须一致。(见附图)

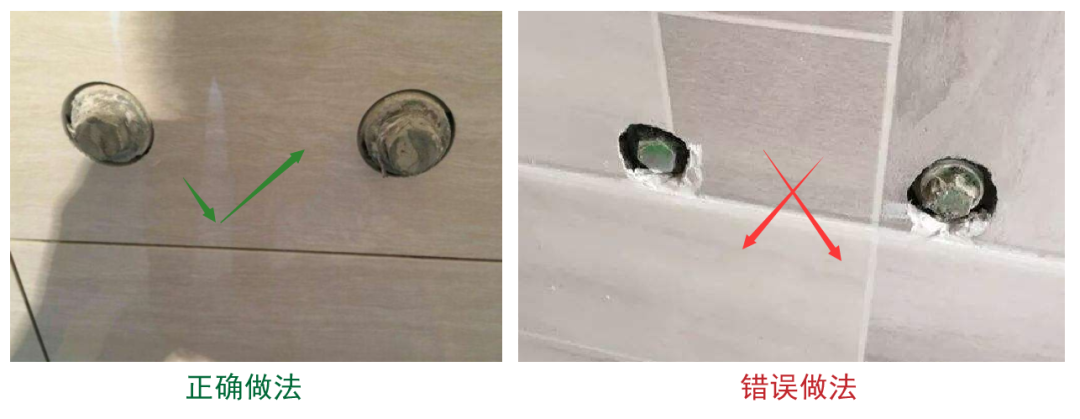

 3.10给、排水管管根瓷砖需用玻璃开孔器套割开孔,严禁打磨敲孔。(见附图)

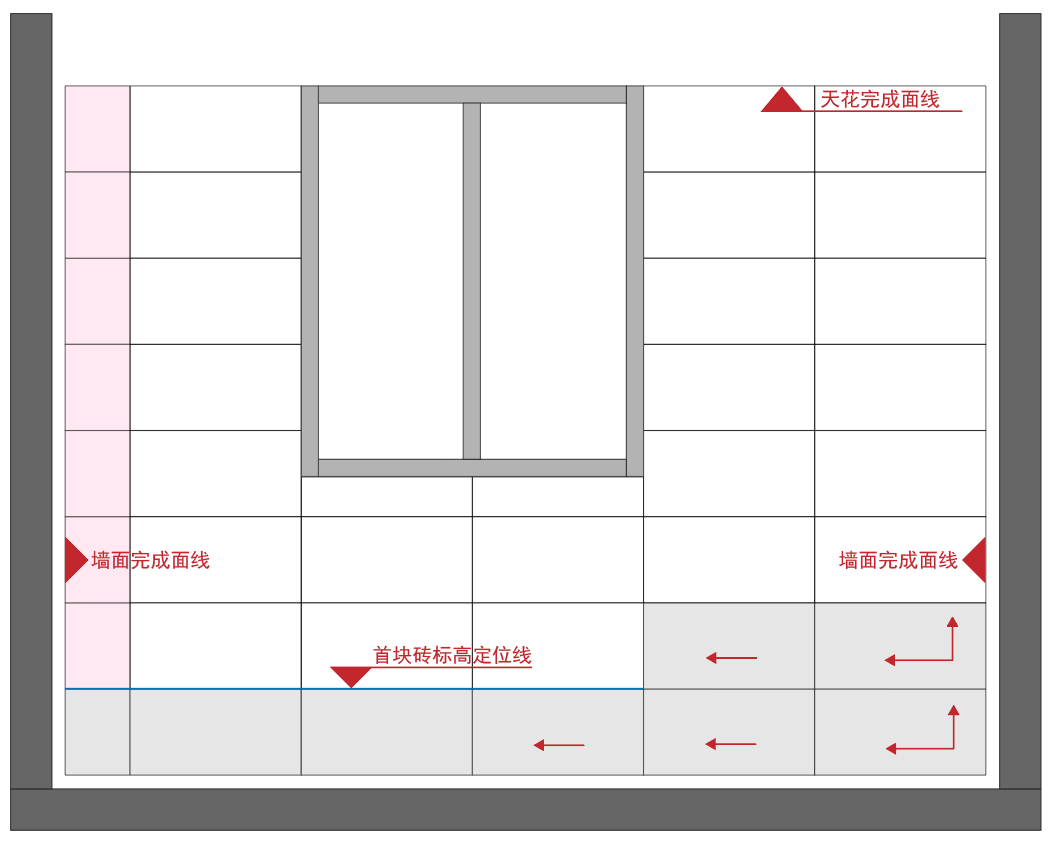

3.11 面砖铺贴自下而上,自墙、柱角开始,严格按弹线控制定位。

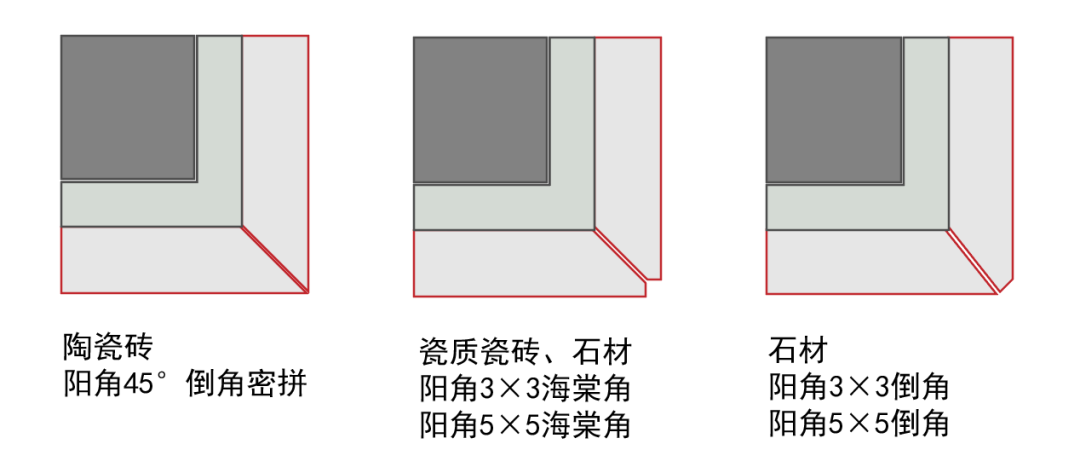

 3.12 阳角处的细部处理,材质不同、部位不同,其处理方式也不同。(见附图)

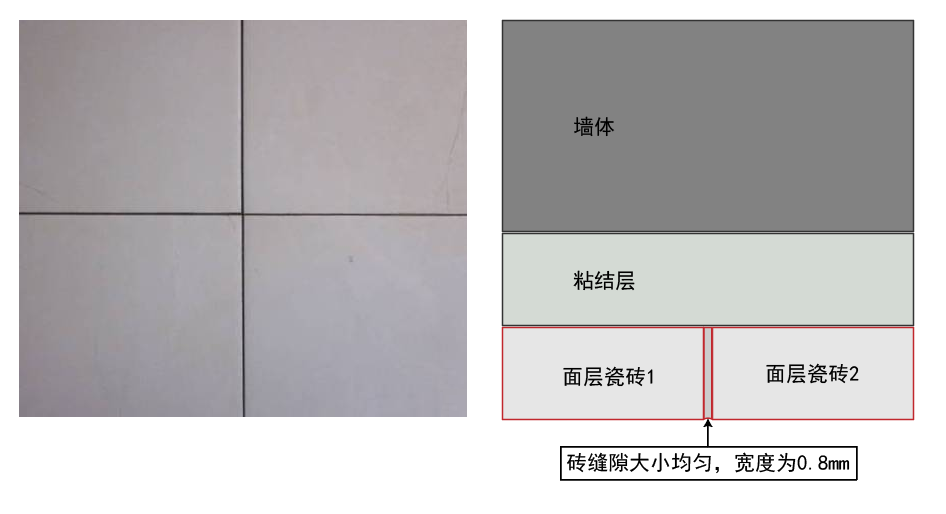

 3.13 砖缝隙大小均匀,宽度严控为0.8mm。

 3.14 3h后、6h前用清水、毛刷清理砖面及砖缝水泥,最后用柔软材料清理干净。(见附图)

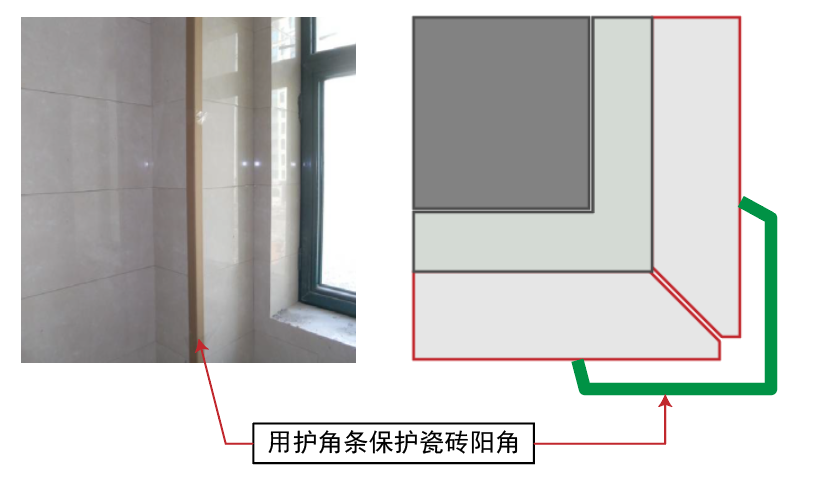

3.15 用护角条等材料对墙、柱阳角进行保护。(见附图)

 3.16 严禁施工完后立即对砖缝进行勾缝处理。

 3.17 墙面瓷质砖铺贴时保持砖背干燥,并在砖背面满刷背覆胶界面剂,铺贴使用瓷砖专用粘结剂

3.18 饰面砖粘贴必须牢固,湿粘法施工的饰面砖工程应无空鼓、开裂现象。

3.19 施工作业现场环境温度不低于5℃。

瓷砖质量检查标准

墙面砖施工允许偏差
项 目 偏差 检验方法
1 立面垂直 2 用2m垂直检测尺检查
2 表面平整 2 用2m靠尺和塞尺检查
3 阴阳角方正 3 用直角检测尺检查
4 接缝直线度 2 拉5m线,不足5m拉通线和尺量检查
5 接缝高低 0.2 用1m钢板尺和楔形塞尺检查
6 接缝宽度 0.1 用金属塞尺检查

【常见质量通病】

【墙面玻化砖铺贴后出现空鼓脱落现象】

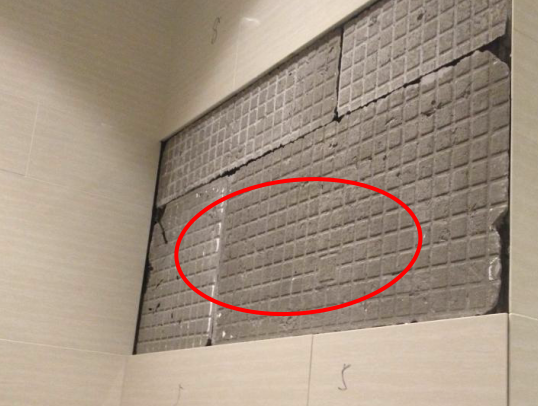

问题图片▲

原因分析:

1. 技术交底不到位,工人对施工工艺不了解;

2. 基层墙面有浮灰、开裂、强度低、空鼓等问题;

3. 轻质板(硅酸钙板、水泥压力板等)墙体基层受温度、湿度影响,出现伸缩变形;

4. 玻化砖背面脱膜蜡或浮灰未清理干净, 影响粘结;

5. 墙面防水层使用聚氨酯等表面不易粘 贴的防水材料;

6. 背胶质量不符合要求,或涂刷不均匀、 养护不到位;

7. 粘结剂质量不符合要求,或未按要求配 比、搅拌不均匀,影响材料性能;

8. 粘结层过厚或未使用“双面粘贴法”施 工,贴砖后未将砖面压实;

9. 伸缩缝预留不合理,嵌缝时间过早或者 填缝时使用刚性填缝剂嵌缝。

正确图片▲

预防/解决措施:

1. 加强对工人的技术交底,交至每个工人并将交底上墙;

2. 清洁基层,洒水润湿,若基层出现起砂现象,应使用墙固处理剂进 行处理;

3. 轻质板隔墙基层,板接缝处用网格布加固嵌缝处理;

4. 玻化砖铺贴前须用钢丝刷将粘贴面残留的脱模剂清理干净;

5. 墙面防水层宜选用水泥基防水涂料,如 JS 防水涂料;当使用聚氨

酯等柔性防水涂料时,应使用柔性界面剂进行拉毛处理;

6. 应选用质量合格的背胶,背胶涂刷时应均匀、饱满,并充分养护;

7. 应选用质量合格的粘结剂,严格配比检查,机器搅拌,搅拌过程中 严禁掺加水泥、沙子等材料,搅拌好的粘结剂必须在规定时间内用 完,已经干固的不得加水继续使用;

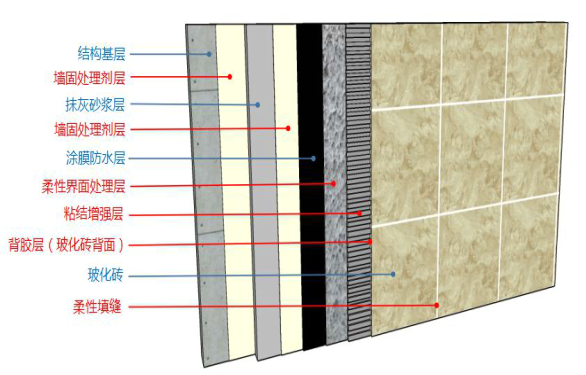

8. 粘结层应采用薄层施工,厚度控制在 5~10mm,应采用“双面粘贴 施工”,齐缝、揉压玻化砖,使其与基层充分粘贴;

9. 根据玻化砖规格大小、基层类型合理留缝,玻化砖铺贴充分养护后 再进行嵌缝处理(建议 7 天后),对于轻质板墙体基层,须使用柔性填缝剂嵌缝。

免责声明:本文转自[装饰工程资料库],如有侵权,请联系删除。
